在裝修過程中,基底平整是決定地磚薄貼和木地板敷設質量的關鍵環節。而傳統的地麵找平施工方法,由於材料配比隨意、砂漿攪拌不勻、砂漿兌水過多、施工水平標高得不到有效控製等因素,導致找平層出現起沙、空鼓、平整度誤差較大等現象,嚴重影響後期施工質量。
為杜絕上述現象出現,台灣17c无码在在行業內率先研發出地麵抽筋條,推廣應用於幹混砂漿找平,率先在廣東星藝裝飾集團推廣運用。地麵找平即使用PVC材質"T"型衝筋條進行定位衝筋,待筋條完全固定後,依托筋條用靠尺將砂漿依次搓實拉平的施工方法。該方法具有標高控製準確,整體沉降小,找平層結實堅固,施工便捷等特點。
◆◆點擊觀看《地麵衝筋找平施工工藝》視頻
由於地磚薄貼和木地板敷設的結構不同,因此找平層標高的計算方法也有所不同。
(1)地磚薄貼:結構為麵層(地磚)、鋪貼層、找平層;找平前先了解地磚厚度和鋪貼層厚度(鋪貼層厚度正常應控製在4-5mm之間),以飾麵層總標高減去兩者之和即為找平層標高。
(2)木地板敷設:結構為麵層、墊層、防潮層和找平層,找平前應詳細了解地板類型(實木、複合)和厚度,墊層厚度、防潮層厚度以及安裝方法,根據對應的厚度才能最終確定找平層標高。

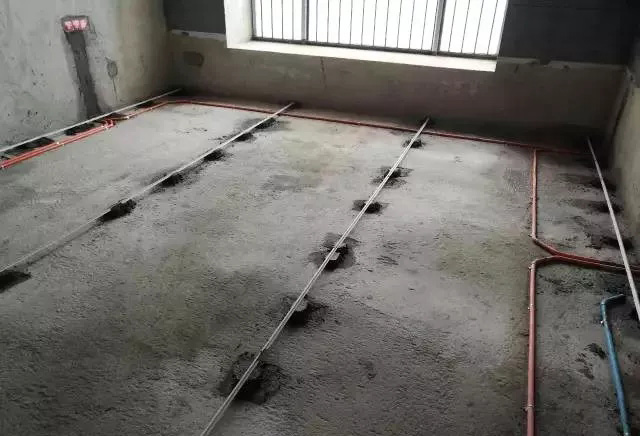

T型衝筋條
■施工流程:基層清理→衝筋定位→衝筋→基層二次灑水濕潤→塗刷水泥漿→搓實、拉平→灑水保養。

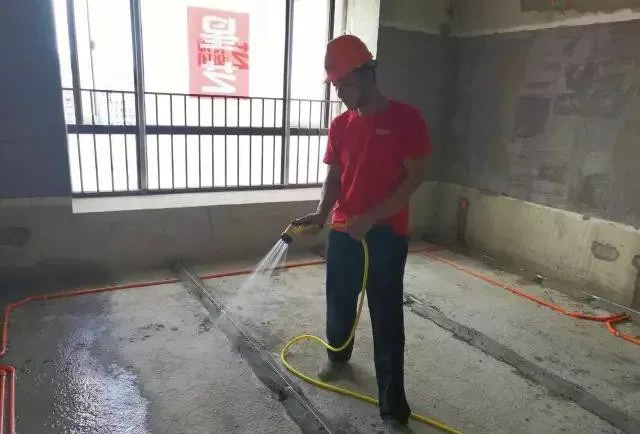

第一步,基層灑水濕潤
第二步,衝筋定位
1、確定標高
(以施工水平線為基準,垂直測量出找平標高)
注:四周牆麵彈出標高控製線。
2、彈線均分筋條間距
注:筋條與牆體平行間距為100mm,筋條與筋條之間的最大平行間距以2m靠尺兩端分別壓住筋條為準。
第三步,定位衝筋
注:使用水平儀投射光影統一控製標高。
第四步,初凝後,護坡固定筋條(確保筋條無鬆動起伏)
第五步,自檢筋條安裝平整度
第六步,待筋條完全定型後,基層二次灑水濕潤
第七步,塗刷水泥漿(增強找平層與原基層的粘結力)
第八步,幹混砂漿攪拌均勻,倒入工作麵
注:略濕於鋪貼砂漿。
第九步,搓實、拉平
第十步,12小時後,灑水保養,次數不少於3次
